新媒體制作中心項目土方、護坡、地下水控制及抗浮錨桿工程

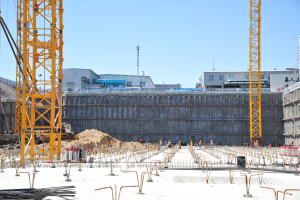

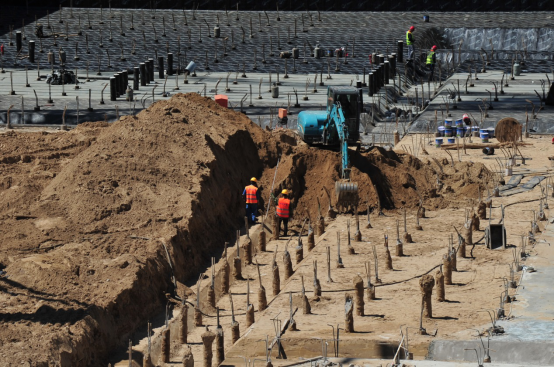

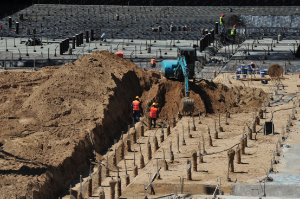

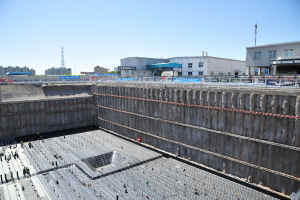

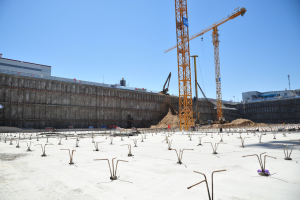

北京中兵巖土工程有限公司承建“青蘭石新媒體制作中心項目”位于北京亦莊經濟技術開發區,同濟南路與西環南路交匯處的西北角。本工程于2017年10月9日開始施工,于2018年4月20日按時完成施工。我司承建本工程土方開挖、基坑支護、地下水控及抗浮錨桿的方案設計與施工,合同金額2150萬元;工期89日歷天;本項目基坑長度約150m,寬度70m,周長456.4m,基坑面積10600㎡,基礎底標高為-16.60m(局部集水坑除外);集水坑板底標高-18.70m,基坑深度約為16.55~16.95m;
1、多道工序穿插作業,制約工期因素多
(1)情況分析
①開始施工后,正值十九大 、春節假期及兩會,同時受采暖期影響材料限產,對施工工期、安全文明施工提出了更高的要求;
②施工時,護坡樁施工、止水帷幕、鑿樁頭、疏干井、冠梁、第一道錨桿等施工工序較多且各工序勢必需要穿插進行,導致在同一作業面會有不同工序的各種設備同時作業,場地緊張,需要提前對場地及各種設備進行科學合理的調配、協調,避免相互影響,降低施工效率。
(2)解決策略:
①將施工區劃分為幾個施工區組織施工,保證多開作業面、多安排隊伍、多安排設備同步進行施工。
②為了保證疏干井、觀測井成井質量,本階段施工先進行預應力錨桿,并做好測量放線工作,嚴格控制預應力錨桿與護坡樁垂直角度,待預應力錨桿施工結束后再施放外側疏干井、觀測井施工,保證后期水位觀測及應急措施。
③本本階段的關鍵線路為護坡樁、冠梁、錨桿施工。土方開挖時,先以創造護坡樁施工作業面為主,組織旋挖鉆機施工隊伍提前進場,提前進入施工場地,并合理壓縮護坡樁施工時間。形成流水作業,合理解決場地緊張,提高施工效率。
④止水帷幕、鑿樁頭、疏干井、觀測井等工序施工,根據護坡樁施工進度,在影響本施工階段工期計劃的情況下,合理增加或減少施工機械,以確保本階段工期順利完工。
2.屬于深大基坑,基坑安全管理是重點
(1)情況分析:本工程基坑深度16.75m,屬于深大基坑范疇,基坑平面面積較大且基坑支護深度較深,基坑側壁土壓力較大,基坑變形更需要加強控制。
(2)解決策略:
①在基坑邊坡上口線外設置禁止堆載區域和限制堆載區域,樹立警示牌。
②基坑開挖后坡頂嚴格按照設計要求存放施工材料。
③總包應安排專人負責基坑臨邊防護工作,發現破損地方及時修復。
④按照要求頻率及時、準確的獲取數據信息。加大監控量測人員和設備的配備,加強技術管理力度。
⑤對于基坑變形較大區域可根據現場實際情況加密監測點和監測頻率,當變形出現異常時加密觀測。
